Пастки демпінгу та браку досвіду: як на етапі проєктування елеватора захиститися від перевитрат на будівництві й експлуатації

Елеваторна галузь України змінюється, однак не завжди в бік розвитку і вдосконалення. Все більше відчувається брак кадрів, особливо інженерно-технічного складу, а також профільних проєктувальників. Тому зараз уже на старті замовники ризикують отримати або недосконалий проєкт від фахівців без профільного досвіду, або «бомбу повільної дії» у вигляді раптового збільшення вартості будівництва елеватора через закладені в проєкт помилки.

Разом з експертами проєктного інституту «ЮгАгроПроєкт», що входить до групи компаній «Зернова Столиця» (Grain Capital), ми розбиралися, які помилки або свідомі замовчування на етапі проєктування можуть призвести до необґрунтованого збільшення витрат — як під час будівництва елеваторних комплексів і портових терміналів, так і в процесі їхньої подальшої експлуатації.

Фахівці групи мають багаторічний досвід у проєктуванні, автоматизації та виробництві елеваторного обладнання і пропонують завчасно проводити інжиніринговий аудит.

Пастка 1. Вибір непрофільного проєктанта

Організацій, які створювали технічно оптимальні, економічно обґрунтовані та надійні рішення, і до повномасштабної війни було небагато. Зараз ситуація ще більше загострилася. Залишилися лічені компанії з багаторічним досвідом. Натомість з'явилося багато одноосібних проєктувальників або дрібних організацій, які беруться за проєкти елеваторів як за проєктування звичайних споруд. Але в ситуації із зерносховищами замало знати, як зробити стандартний фундамент чи розмістити силоси — тут потрібно, по-перше, враховувати бізнес-модель компанії, а по-друге, глибоко розбиратися в технологіях.

Віталій Галич

Комерційний директор

ГК Зернова Столиця

«І ті, й інші проєктувальники мають ГІП (головного інженера проєкту), проєкт формально проходить державну експертизу. Але на виході замовник отримує «кота в мішку». Підрядники штучно занижують вартість самих проєктних робіт, щоб виграти тендер та отримати контракт, натомість замовник починає втрачати мільйони там, де не мав би».

В чому вихід?

Щоб уникнути помилок, варто залучати аудит проєктної документації від сторонніх компаній. Це дозволить мінімізувати технічні та фінансові ризики до початку будівництва, коли внесення змін є значно дешевшим і простішим, ніж після введення елеватора в експлуатацію. Саме поєднання глибокої технічної експертизи, економічного аналізу та практичного супроводу дозволяє замовнику прийняти обґрунтовані інвестиційні рішення.

Олег Гапонюк

Генеральний директор

ГК «Зернова Столиця»

«Замовник має чітко знати, скільки коштуватиме те чи інше рішення. Застосування таких показників, як приведена вартість, період окупності, пропускна здатність, коефіцієнт оборотності зерна, собівартість 1 тонни продукції тощо, дозволяє отримати реальну цифрову модель. Розрахунки повинні бути прозорими, об’єктивними, а запропоновані рішення — ефективними як у частині капітальних інвестицій (CAPEX), так і в частині операційних витрат (OPEX). Аудит має проводитися з позиції реальної ефективності бізнесу, а не заради створення «красивої технологічної лінії з підручника. Принципово важливо надати замовнику не тільки достовірну оцінку перспектив економічної та операційної ефективності, цифрову модель, а й сценарій модернізації проєктного рішення під гарантований економічний ефект».

За словами Олега Гапонюка, будь-яку помилку в технології, автоматизації чи логістиці можна «вилікувати» під час експлуатації. Проте відсутність системного балансу між цими компонентами та економікою проєкту є смертельною для бізнесу. Через такий дисбаланс об'єкти заздалегідь потрапляють до категорії хронічно збиткових, а терміни їхньої окупності летять шкереберть. А цей дисбаланс можна побачити завчасно — на етапі проєктування або підготовки до нього.



Пастка 2. Проєктування елеватора без врахування мети бізнесу

Елеваторна галузь постійно змінюється під тиском зовнішніх процесів у країні. Ера, коли можна було просто побудувати силос, приймати зерно й заробляти на комерційному зберіганні, минула. Сучасний елеватор — це не самостійний бізнес, а високотехнологічна ланка в загальному ланцюжку доданої вартості (вирощування — переробка — логістика — експорт). І це потрібно враховувати при проєктуванні та будівництві.

На що необхідно зважати напочатку?

На старті потрібен аналіз бізнесу, тобто всіх факторів, які впливають на вибір майданчика під елеватор, на те, що там має відбуватися, яким буде конкурентне середовище тощо.

Як підкреслює керівник проєктів «Зернової Столиці» Андрій Цуркан, зараз формуванню концепції та бізнес-моделі приділяється до 50% часу передпроєктної фази. Подальше проєктування (будівельна, електрична, технологічна частини) — це лише технічне впровадження затвердженої моделі.

Експерти «Зернової Столиці» виділяють три ключові блоки передпроєктного SWOT-аналізу:

  1. Сировина та регіональна доцільність послуг: Необхідно чітко прорахувати, які завдання виконуватиме об'єкт у конкретній локації. Не існує універсального шаблону.
  2. Інфраструктурний аудит майданчика: Аналізуються всі чинники до того, як буде витрачено перші кошти на реалізацію об’єкта.
  3. Конкурентне середовище: Детальний аналіз «сусідів»: хто вже працює в радіусі збору зерна, які послуги вони надають і за якими тарифами. Це маркетинг в інжинірингу, що визначає майбутній успіх проєкту.

Пастка 3. Поверхневий аналіз майданчика для будівництва елеватора

Ідеальних ділянок для будівництва елеватора не існує. Завжди є лімітувальні фактори: інженерні мережі, географія, близькість до житлової забудови, наявність залізничної та автомобільної інфраструктури. Але якщо не зіставити всі ці умови з урахуванням моделі бізнесу замовника, може вийти «мертвий проєкт».

Експерти ГК «Зернова Столиця» навели приклад одного елеватора, який починав будуватися ще у 2016 році, але через хибні розрахунки інвестора на старті, так і не був добудований.

З'ясувалося, що для реалізації проєкта необхідно було прокладати електромережі на відстань понад 25 км, що стало колосальною непередбачуваною статтею витрат для бізнесу. Труднощі виникли й із залізницею: хоча відстань від найближчої станції до елеватора складала всього близько 5 км, проблемою стало юридичне та технічне оформлення станції для повноцінної роботи.

Що потрібно враховувати на старті?

Головна помилка багатьох інвесторів — купівля дешевої землі без врахування наявності мереж, комунікацій тощо.

  • Потрібно замовляти передпроєктні проробки та збирати попередні технічні умови (ТУ) від Укрзалізниці, Обленерго, Газмереж тощо ще до того, як ви закладете перший камінь.
  • Якщо траса підведення комунікацій (газ, світло, вода) перевищує кілька кілометрів, кошторис зростає експоненціально. Об'єкт має підбиратися за принципом мінімального «плеча».

Питання залізничної стації: якщо станцію не відкриють, чи зможе елеватор вижити виключно на автотранспорті? Якщо відповідь «ні» — проєкт занадто ризикований.

Пастка 4. Недоцільні будівельні рішення як причина роздування кошторису

Якщо в готовому проєкті визначити частки витрат, то 50% — це вартість обладнання, а 50% — будівельно-монтажні роботи, говорить Віталій Галич. В свою чергу, у будівельно-монтажних роботах 5-15% — це вартість безпосередньо інженерних мереж та монтажних робіт. А найдорожче — це будівельні роботи, які залежать від закладених проєктувальником об'ємів.

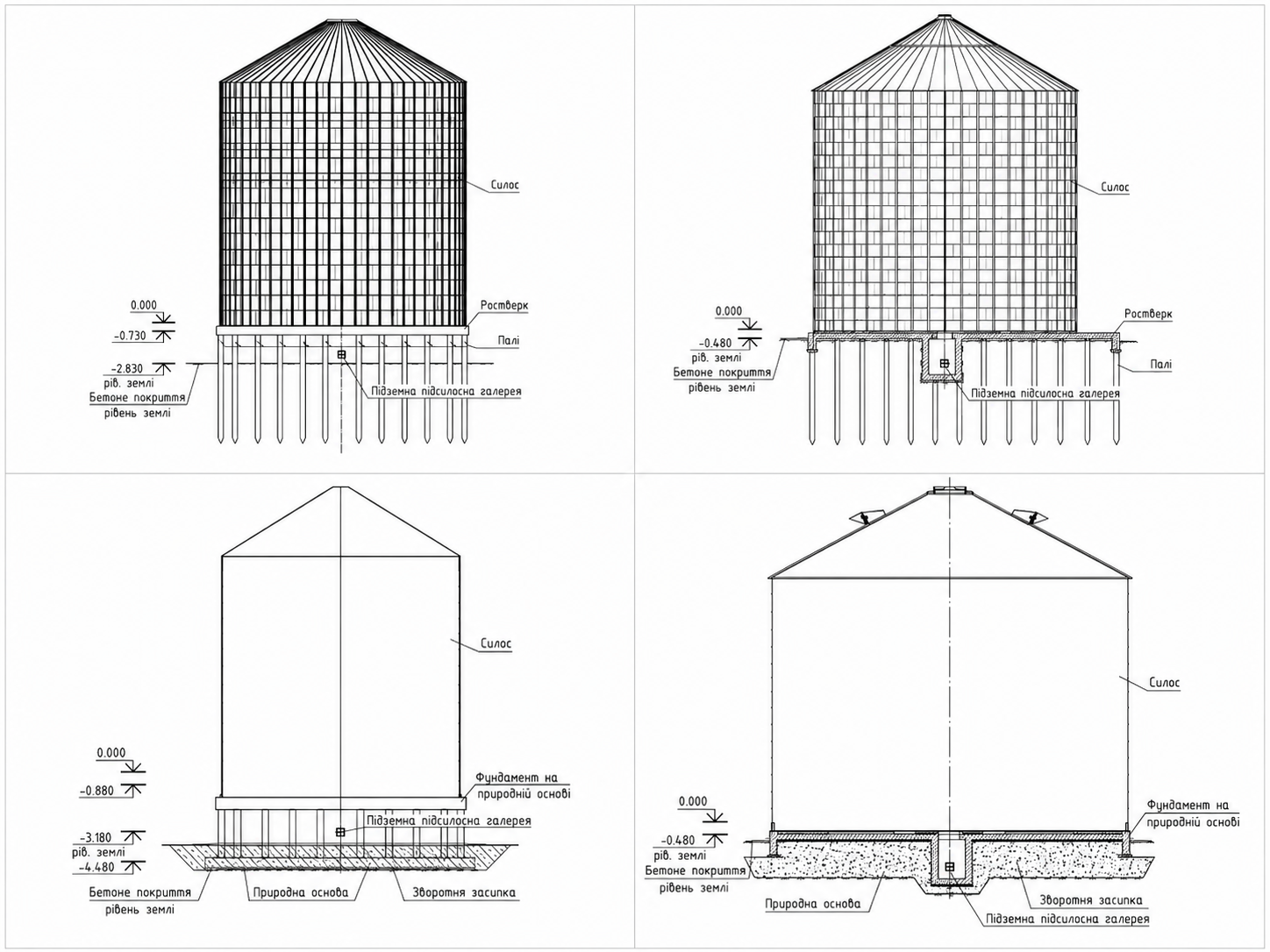

Для прикладу візьмемо фундаменти силосів. Коли проєктувальник не знає точних нюансів роботи силосу, він починає кардинально перезакладати міцність фундаменту. Створюється конструкція, яка у два-три рази складніша за необхідну. Замовник отримує колосальне й невиправдане здорожчання вартості матеріалів та робіт (перевитрата бетону, арматури тощо) просто тому, що інженер вирішив «перестрахуватися».

Бувають інші випадки, коли проєктувальники не враховують, як саме споруда поводитиметься з часом під дією навантажень силосу. В результаті з'являються деформації та тріщини у фундаменті. Обидва варіанти тягнуть за собою перевитрати бюджету — або при будівництві (варіант перестрахування), або при експлуатації, коли доведеться все ремонтувати та підсилювати.

Наведемо декілька прикладів типів фундаментів для силосів, кожен з яких має свою вартість:

  1. Пальова основа з високим ростверком (надземна підсилосна галерея).
  2. Пальова основа із заглибленою підсилосною галереєю.
  3. Природна основа з надземною підсилосною галереєю.
  4. Природна основа із заглибленою підсилосною галереєю.

Кожен із цих чотирьох типів має власну конфігурацію, обсяги матеріалів та вартість будівництва. Проте «найдорожчого» чи «найдешевшого» варіанта в лінійному розумінні не існує.

Як обрати правильний варіант?

Будь-який із цих фундаментів є економічно обґрунтованим лише тоді, коли він ідеально відповідає інженерно-геологічним умовам майданчика та розмірам силосу. Завдання досвідченого інженера — проаналізувати геологію, зіставити її з параметрами споруди та порекомендувати клієнту саме той варіант, який буде максимально безпечним, доцільним та фінансово ефективним для конкретної локації.

Андрій Цуркан

Керівник проєктів

ГК «Зернова Столиця»

«На одному з будівельних майданчиків замовник звернувся з проханням проаналізувати надане йому його генеральним проєктувальником проєктне рішення щодо влаштування фундаменту під силос із плоским днищем. Фахівці проєктного управління за декілька днів детально вивчили геологію та техзавдання і порекомендували клієнту тип фундаменту, що ідеально підходив під його умови. Це, в порівнянні з наданим рішенням, дозволило оптимізувати обсяги будівельних робіт і матеріалів (зокрема позбутися потреби у тисячах кубометрів дефіцитного піску для зворотної засипки) та вести роботи безперервно, ліквідувавши тривалі технологічні очікування між етапами будівництва».

За його словами, аудит проєкту до початку будівництва дозволив замовнику зекономити на одному фундаменті близько 2 000 000 гривень на будівельно-монтажних роботах. Спеціаліст наголошує: якби проєктувальник із самого початку розумів фізику роботи різних типів фундаментів та володів варіантним мисленням, він би одразу запропонував оптимальний варіант, заощадивши час і нерви клієнта.

Пастка 5. Невиправдано важкі металоконструкції

У роботі з металоконструкціями (норійними вежами, естакадами тощо) у проєктувальників є величезне «поле для маневрів», яке майже завжди веде до збільшення вартості об'єкта. Основна проблема — це уніфікація прийнятих перерізів несучих елементів для мінімізації витрати часу інженера-конструктора.

Де вихід?

Фахівці одеського проєктного інституту наводять приклад із практики, як можна економніше прорахувати конструктив норійної вежі.

«У норійній вежі колона висотою 40 метрів має найбільше навантаження в нижній частині, а вгорі воно мінімальне. Проєктувальник бачить, що внизу потрібна потужна труба (наприклад, діаметром 325 мм зі стінкою 6 мм). Щоб не витрачати час на розрахунок перехідних вузлів та стикування різних профілів, він пускає цю важку й дорогу трубу на всі 40 метрів висоти. Хоча можна було, наприклад, перші верхні 10 метрів зробити з труби перерізом 219 мм, потім на 15 м поставити трубу з розміром 273 мм, і в кінці — 325 мм. Те саме стосується підбору горизонтальних та вертикальних в’язків. І в результаті ми отримуємо норійну вежу, яка замість 60 тонн може важити 50»,— говорить керівник проєктів компанії Андрій Цуркан.

Сьогодні виготовлення конструкції + монтаж коштують близько 2 000 $ за тонну, тобто перевитрата у 10 тонн — це 20 000 $ чистих збитків лише на одній споруді. До того ж потрібно врахувати можливу економію на фундаменті в подібних випадках. Адже важка конструкція потребує підсилення фундамента, що веде до повторного марнотратства бетону й арматури.

Пастка 6. Некоректно підібране обладнання та «овердизайн»

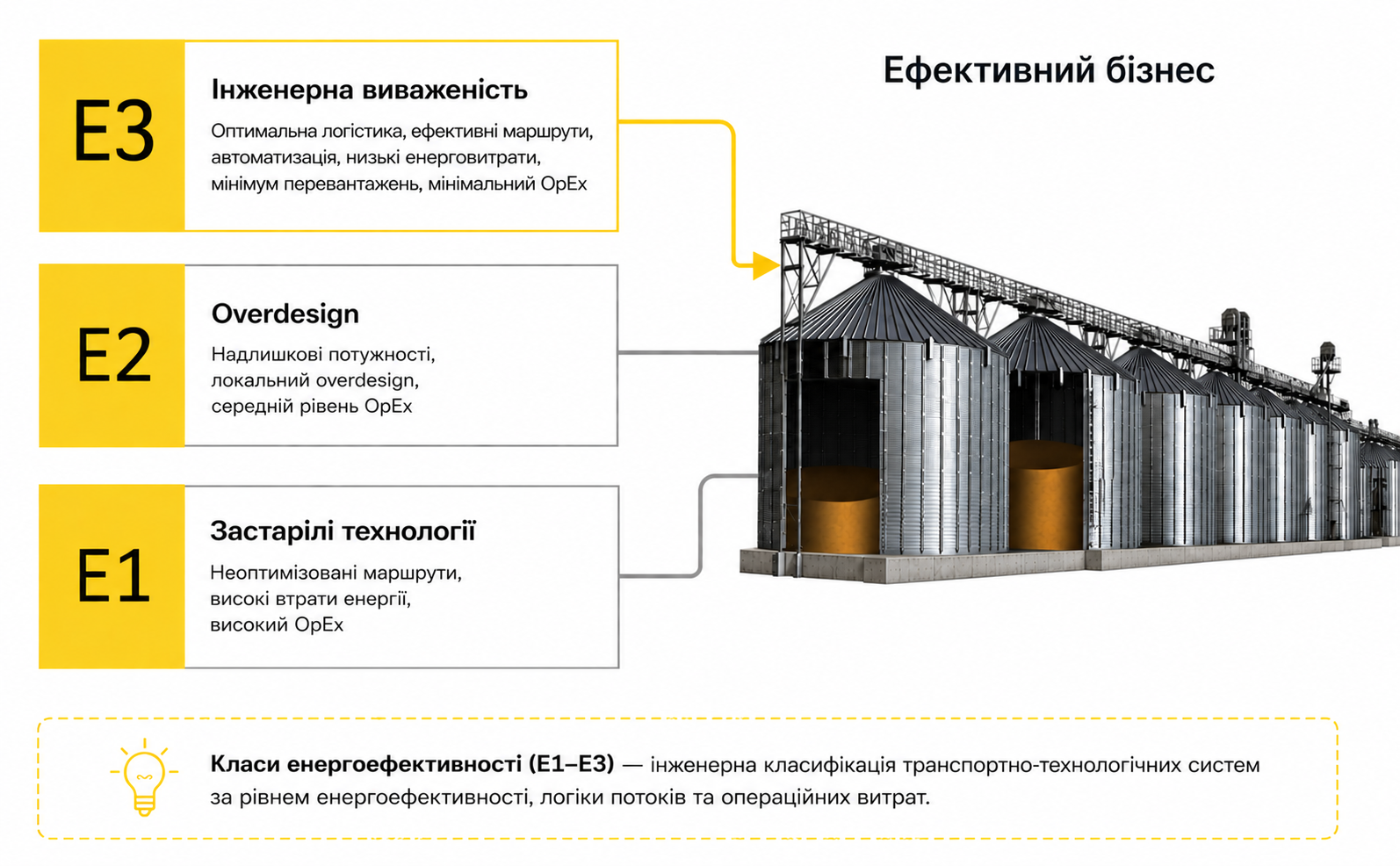

Помилки з підбором технологічного обладнання завжди витікають із поверхневого етапу розрахунків потреб майбутнього бізнесу. Як зазначає комерційний директор «Зернової Столиці» Віталій Галич, головна пастка полягає в тому, що більшість конструкторів розраховують потужність обладнання виходячи з базової «чистої» кондиції зерна, що є абсолютно недоречним для точок приймання.

Віталій Галич наголошує, що на прийомці, коли йде вологе та засмічене зерно з поля, «продуктивність буде падати на 30–40%», тому що характеристики сировини суттєво відрізняються від сухого зерна на вивантаженні. Якщо рахувати все обладнання за однаковою стандартною продуктивністю, замовник платитиме великі гроші за техніку, яку не зможе використовувати ефективно, отримуючи лише підвищене навантаження на електромережу та додаткові витрати.

Проте недосвідчені проєктувальники часто впадають у протилежну крайність — так званий овердизайн, коли обладнання закладається з колосальним надмірним запасом за принципом «хай буде більше, це не гірше», що призводить до суттєвого збільшення операційних витрат (OPEX) та капітальних інвестицій. Це демонструє низьку культуру проєктної організації, адже потужність ліній до і після вузлів сушіння чи очищення чітко обмежена пропускною здатністю самих цих вузлів.

Віталій Галич

Комерційний директор

ГК «Зернова Столиця»

«Якщо продуктивність сушарки — 100 т на годину при знятті 2–3% вологості за один прохід, а після даного обладнання встановлене транспортне обладнання продуктивністю 250 т на годину, то це не має ніякого сенсу».

Більш того, недозавантажене обладнання працює неефективно та лише додає певний відсоток травмування зерна.

Транспортна схема. Як обрати?

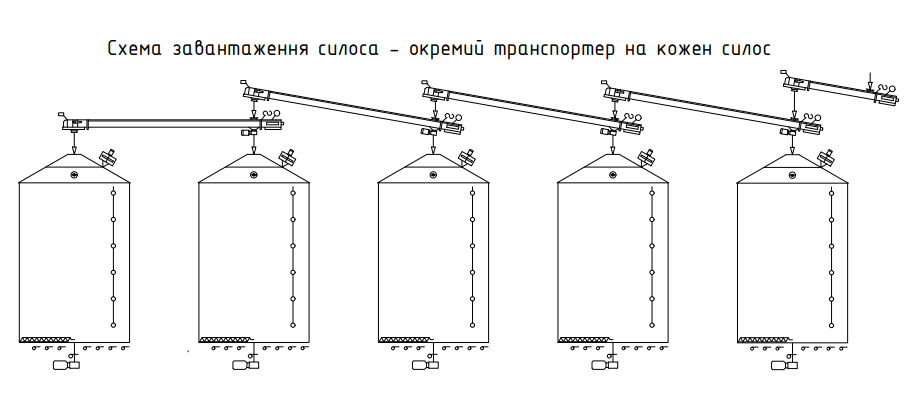

При виборі транспортної схеми для завантаження силосного корпусу замовник завжди постає перед дилемою: встановлювати окремий транспортер на кожен силос чи один довгий конвеєр на весь ряд. Це класична ситуація, коли на старті можна свідомо переплатити, але в процесі експлуатації отримати суттєву фінансову оптимізацію. Саме тому проєктувальник зобов'язаний не просто малювати стандартні креслення, а глибоко вивчати вихідні бізнес-дані замовника, щоб запропонувати рішення, які будуть технічно та економічно оптимальними для конкретного типу підприємства.

Якщо елеватор має суто фермерське призначення, де силос завантажується та розвантажується всього два рази на рік (наприклад, під ранні зернові, а потім під пізні), то перевитрата електрики розтягнута в часі й не є критичною. У такому разі доцільна схема з одним транспортером є цілком виправданою, адже вона знижує капітальні витрати на старті будівництва.

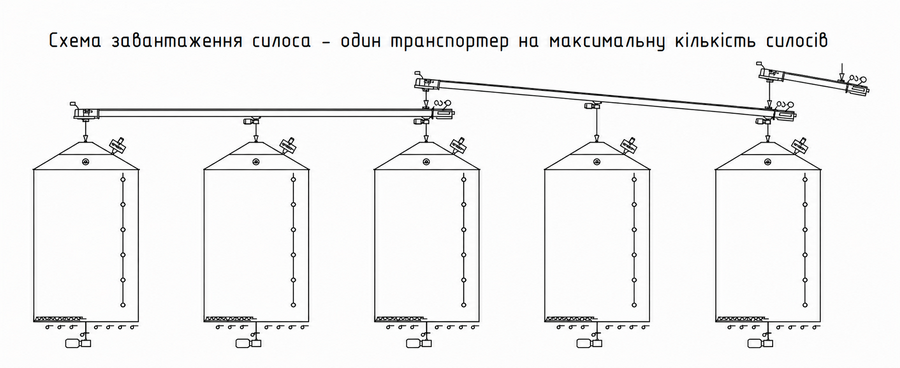

Зовсім інша логіка діє, якщо ми говоримо про великі лінійні, портові елеватори або «сухі порти», де силосний парк може завантажуватися і вивантажуватися якщо не раз на тиждень, то точно двічі на місяць. Наприклад, коли об'єкт працює як логістичний хаб на перевалці зерна з широкої залізничної колії на вузьку європейську, інтенсивність роботи є колосальною. На таких комплексах пропонувати спрощену схему з одним транспортером категорично не можна, і професійний технологічний аудит повинен акцентувати на цьому особливу увагу.

Будь-яка початкова економія на транспортному обладнанні тут миттєво перетвориться на величезні експлуатаційні збитки в майбутньому, які згодом змусять власника повністю переробляти всю логістику.

Геометрія та розмір силосів. Як не помилитись?

Серйозні прорахунки трапляються і при виборі геометрії силосів. Намагаючись зекономити, замовники прагнуть звести одну велику ємність висотою понад 25 м. Однак Андрій Цуркан попереджає, що «висота більше 25 м не підійде для зберігання деяких культур — нішевих, гороху, кукурудзи», і такий варіант є прийнятним лише для твердих зернових культур. Прагнення витиснути максимум місткості за рахунок висоти призводить до того, що при падінні зерна з великої висоти на виході утворюється звичайне борошно.

Також великі силоси стають пасткою, якщо елеватор працює з давальницьким (чужим) зерном, де потрібно чітко зберігати партію кожного клієнта і забезпечувати кратність залізничного відвантаження.

Андрій Цуркан

Керівник проєктів

ГК «Зернова Столиця»

«Ємності для зберігання обов'язково повинні бути кратними об'єму залізничного маршруту, тобто мати місткість 3,5 тисячі або 7 тисяч тонн. В іншому випадку, якщо завантажити зерно в некратний силос на 4 або 5 тис. т, після формування та вивантаження залізничної партії в резервуарі зависне залишок у кількасот тонн. Цей об'єм заблокує силос для інших культур або змінить партію товару».

Крім того, логістичні проблеми виникають і через неправильну геометрію завальних ям, які при роботі з дуже вологою кукурудзою чи ріпаком демонструють повну непрохідність через великі кути нахилу транспортерів. Окремою небезпекою є ігнорування вимог до транспортування олійних культур, коли продукт потрапляє між стрічкою норії та барабаном, утворюючи олійну плівку, через яку стрічка просто прослизає і горить.

Наостанок: ніколи не варто економити на зонах обслуговування обладнання. Якщо головка норії розташована на висоті 50 метрів і туди веде лише незручна вертикальна драбина в замкнутому просторі, для якісного огляду жоден працівник не буде її використовувати, і всі регламентні роботи виконуватимуться лише для звітності, що рано чи пізно призведе до непрогнозованої аварії.

Який вихід?

Лише комплексний аналіз бізнес-моделі, геометрії споруд та реальних характеристик вологого зерна на початковому етапі проєктування дозволяє власнику побудувати дійсно ефективне підприємство, а не витрачати мільйони на виправлення чужих помилок.

Пастка 7. Маніпуляції з автоматизацією та електрикою

Штучне заниження CAPEX через приховані недомовки в автоматизації — класичний прийом недобросовісних підрядників. У результаті «дешевий» елеватор стає золотим, адже для його безпечної роботи доводиться доінвестувати мільйони.

Начальник управління R&D ГК «Зернова Столиця» Сергій Артюшкін розібрав головні маніпуляції, які зазвичай ховають за «дрібним шрифтом» у тендерних пропозиціях:

  • Дешеві пульти замість силових перемикачів.
  • Освітлення «дрібним шрифтом».
  • Сітчасті лотки на вулиці.
  • Плавний пуск замість частотного перетворювача.

Який вихід?

Глибоко аналізувати бізнес-потреби проєкту і підбирати автоматизацію відповідно до мети бізнесу. Про це — зовсім скоро у наступній публікації.

Висновок

Уникнути всіх помилок на старті проєкту, як уже було сказано, можна за допомогою інжинірингового аудиту як системи управління технічними активами підприємства.

Сьогодні свої кваліфіковані послуги в цій галузі пропонує компанія «Зернова Столиця». Професійний аналіз наявних та готових проєктів дозволяє виявити слабкі місця ще до того, як вони перетворяться на хронічні проблеми бізнесу.

Інжиніринговий аудит від «Зернової Столиці» — це можливість отримати тверезу, експертну оцінку, захистити капітал від критичних помилок аматорів та гарантувати високу рентабельність вашого бізнесу.
